2020年度山亭区重点工作进展情况(二)
3月23日区政府督查室、重点项目推进服务中心联合对市、区集中开工项目建设情况进行了实地督导,具体情况如下:
一、全市集中开工项目
1.灵芝湖中医药康养小镇
土地已详查完毕,正在核算房屋面积,安置房的规划、设计、测绘正同步进行。
2.特殊医学用途配方食品研制及产业化建设项目

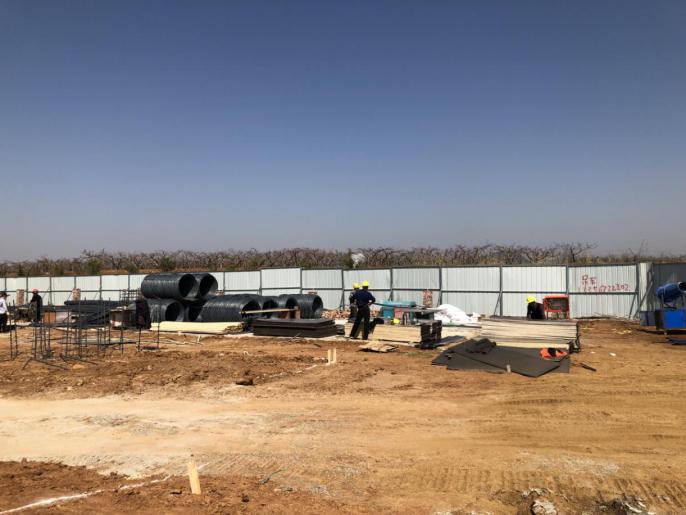

前期立项、环评已完成,用地规划已提交区自然资源局待上会讨论,目前正在组织平整土地、基槽开挖。预计10月底前完成厂房主体封顶。
3.悠进电子项目

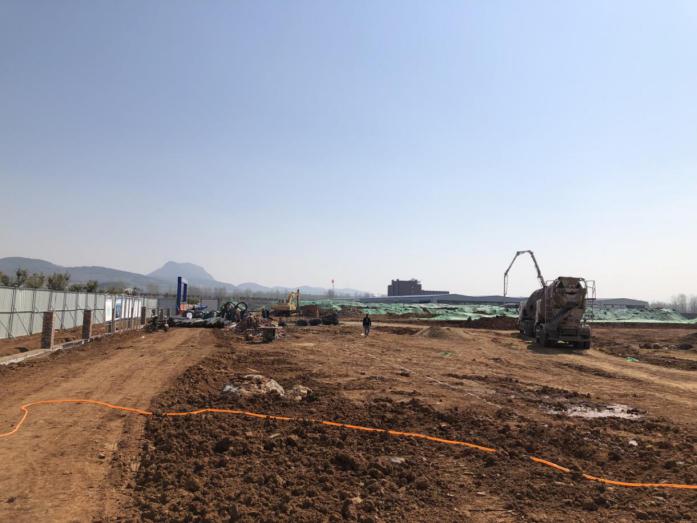

一号厂房已开挖,正在做基础垫层,目前基础钢筋、预埋件已到位,钢结构正在加工。预计一号厂房浇筑和二号厂房开挖工作在一周左右完成。
二、全区集中开工项目

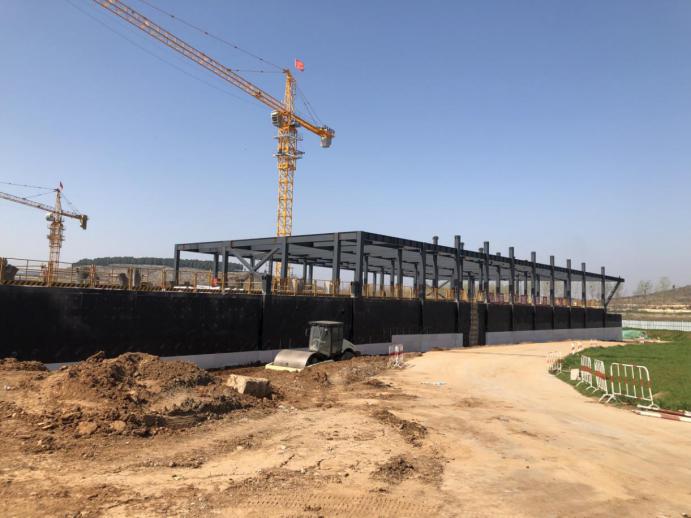

1.文旅中心项目

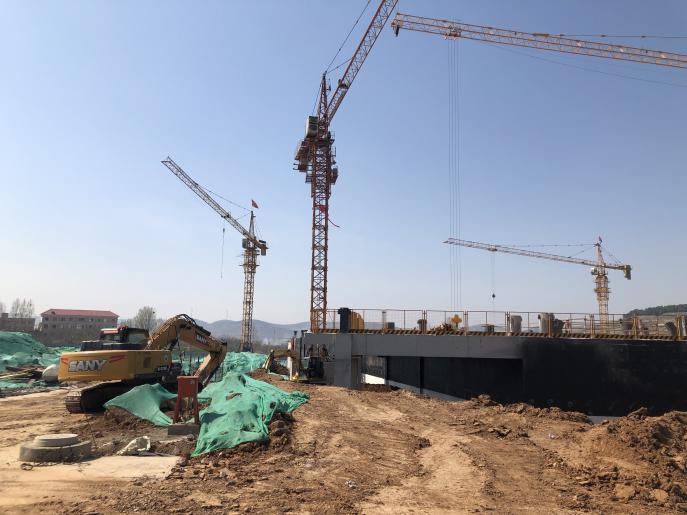

北部8000平米的主体工程地下部分已施工完毕,地上一层钢结构已安装三分之一,其余钢结构已加工完毕,如资金到位,预计7月20日前可完成整体三层主体结构。南部8000平米的地下车库已立项,20亩的土地预征收手续已报市自然资源局审批。
2.国网1×30MW生物质热电联产项目
目前正在场地清理整平,整理爆破面,前期道路、炮孔等准备工作已完成。目前因未到土地招拍挂的4月3日公示期,土地手续不完善,延误了炸药审批进程。另外存在两处坟地未迁移,桑村镇已明确专人跟进协调处理。
3.石墨烯散热膜项目
厂房地址由原定银光商贸城改至天康生物院内北部一栋3000平米厂房,已同开发区签订合同,预计7月份设备正式安装。

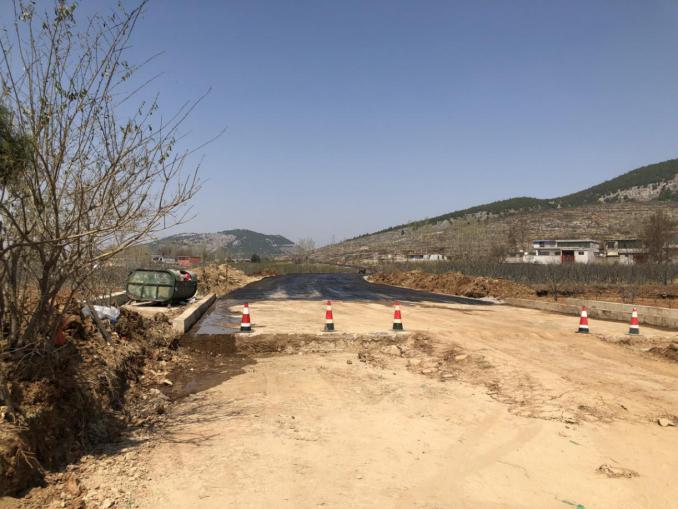

4.城北绿道项目
目前地面附着物已清理并详查完毕,洪山头村西路段已铺设水稳基层700米,其他路段正在整修土路基,施工方反映近期因区交警大队查扣物料运输车及综合行政执法局查扣建筑垃圾车,影响施工进度。
山亭区人民政府办公室
2020年3月23日
